在寒风中骁战 尽显调试毅力

川能建工集团水利水电公司安修调试中心圆满完成 昭觉县谷曲110kV输变电新建工程调试任务

能投建工水电 2020/11/06 0

近日,川能建工集团水利水电公司安修调试中心赴凉山州,进行了为期20天的昭觉谷曲110kV变电站新建工程各项调试任务。为确保变电站安全运行,安修调试中心紧盯调试进度,以高标准、严要求,认真做好各阶段的调试工作,于11月5日圆满完成昭觉谷曲110kV变电站调试任务。

\

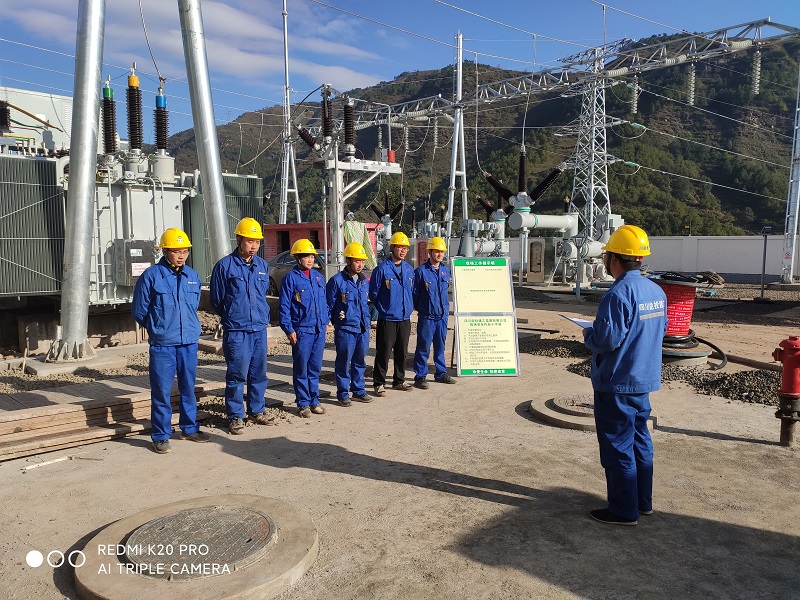

(昭觉110kV谷曲变电站调试现场班前会)

10月16日,安修调试中心调试班组正式进驻昭觉县,开展谷曲110kV输变电新建工程调试工作。由于受多雨气候影响,室外调试工作难以开展,为确保调试任务顺利进行,调试人员冒着刺骨寒风,提前进行设备拆除导线、摆放仪器、连接试验线等试验前的准备工作。每当出现骤雨间歇的时候,试验人员立即抓住有利时机迅速集结,在工作负责人检查完接线、设置警示带,确保安全的前提下,调试班组有条不紊地开展调试工作。

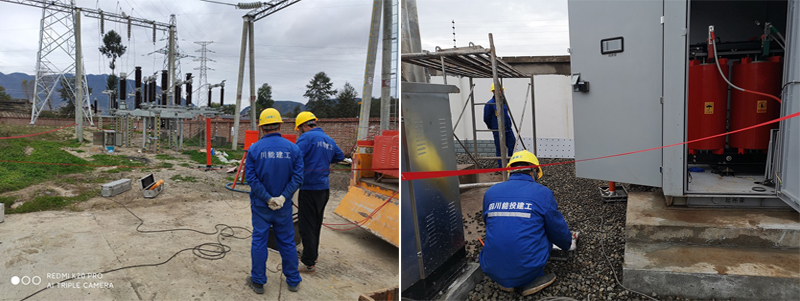

调试期间,调试班组对电气一次部分进行了110kV GIS设备回路电阻、气室微水及SF6气体密度继电器校验,110kV断路器测量绝缘电阻、分合闸时间、同期时间及线圈绝缘电阻及直流电阻试验,110kV电流、电压互感器励磁特性试验,避雷器泄漏电流试验;电气二次部分进行了微机型保护装置的校验,自动化系统中的各种测量、控制装置的检验及回路检查等各项调试工作。

\

(俄线间隔耐压试验现场)     (接地变压器试验现场)

试验现场,调试班组对设备和人员合理分工,及时将试验结果进行认真核对,以科学严谨的态度进行客观有效的判断。在谷竹线路(竹核俄110kV变电站)进行试验过程当中,发现110kV避雷器尾端未经过计数器接地,以及由于通信设备未完成工作后台与调度对点位,导致110kV谷俄线路光差联动试验调试无法进行等问题,经与安装方协调及时整改得以解决,确保了电站的正常运行,最终圆满完成任务。

\

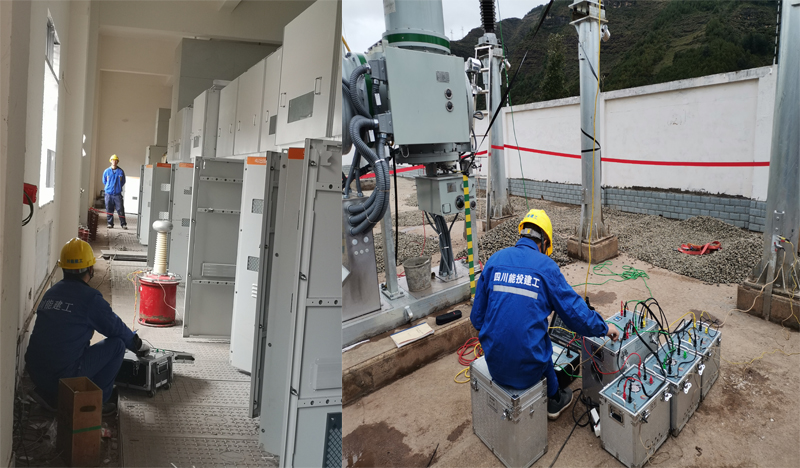

(35KV开关柜耐压试验及竹谷线路参数测试现场)

川能建工集团水利水电公司安修调试中心一直严守安全防线,秉持安全、科学、有序和优质的原则,认真思考和统筹工作中各个环节、各个细节,努力完善各项调试工作,以确保电气设备安全稳定运行,提高供电质量和运行可靠性,为当地百姓用上安全电、放心电而做出应有的贡献。
