为贯彻能投集团农网改造升级工作部署,进一步落实农网改造升级目标任务提前完成的要求,实现6月30日完成“三区三州”项目。近日,川能建工集团第一分公司参加川能水电集团召开的“三区三州”农网改造升级三年攻坚项目专题会。

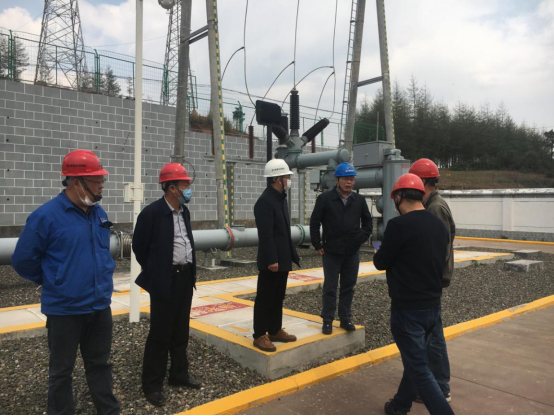

(会议现场)
会议明确了3月27日能投例会要求提前在2020年6月30日完成“三区三州”项目,3月30日在能投集团及水电集团的专题会议上分配的实施任务。会议要求,各项目要从质量、安全、进度及疫情防控等方面加强统筹管理,在保证质量与安全的前提下,精心组织,优化资源,确保“三区三州”农网改造升级目标顺利完成。
会上,川能建工集团第一分公司汇报了项目具体实施情况:(一)10千伏及以下工程,已与美姑县、昭觉县、金阳县、德格县电力公司、物产集团进行了沟通,确定了材料及设备到货时间表,制定了倒排工期计划,美姑县力争提前一个月完成全部工程,其余各县能按节点工期顺利完成。(二)35千伏及以上工程,1.美姑县牛牛坝35千伏输变电改造工程;2.昭觉县谷曲110千伏输变电新建工程;3.金阳县洛觉35千伏变电站扩建工程。项目管理人员已进场,倒排工期计划表已上报,组建项目部和编制临时供电方案实施方案,施工现场定点放线工作,并派专业人员以确保临时供电方案的安全实施,按可研资料准备施工报审工作;线路部分复测人员已进场,已跟随设计单位进行施工图设计的现场测量,从而减少分坑复测时间。最终保障各项目工程在6月30日前全面完成。
(检查督导项目现场)
会后,各级领导现场巡视,听取了相关负责人对项目工程进展情况的汇报,并要求项目安全、稳定、有序推进。水电集团熊林、刘毅、田学农、陈地良、谭先明,建工集团邓辉、易宗友、谢祥明,及相关项目负责人参加会议。
